DIA vs. EIA: diferencias clave en el Sistema de Evaluación de Impacto Ambiental (SEIA)

La diferencia entre DIA vs. EIA es esta: una DIA (Declaración de Impacto Ambiental) se exige cuando el proyecto no genera impactos ambientales significativos, mientras que un EIA (Estudio de Impacto Ambiental) se exige cuando sí los genera, o cuando presenta alguna de las circunstancias que la ley considera de mayor riesgo. Ambos son instrumentos de ingreso al SEIA, pero exigen un nivel de detalle, plazos y costos de tramitación muy distintos.

Elegir mal la vía de ingreso —por optimismo o por desconocimiento— es uno de los errores más costosos en la etapa de evaluación ambiental de un proyecto, porque puede significar rechazos, observaciones ciudadanas tardías o, en el peor caso, la nulidad del proceso.

¿Qué es el SEIA?

El SEIA (Sistema de Evaluación de Impacto Ambiental) es el instrumento de gestión ambiental chileno, creado por la Ley 19.300, a través del cual el Estado evalúa si los proyectos o actividades que podrían generar impactos ambientales cumplen con la normativa vigente antes de autorizarlos. Lo administra el Servicio de Evaluación Ambiental (SEA), y es el paso obligatorio previo a cualquier RCA.

Todo proyecto que deba ingresar al SEIA lo hace por una de dos vías: la DIA o el EIA. La elección entre una y otra no es arbitraria — depende de la magnitud y el tipo de impacto ambiental que el proyecto pueda generar, como se explica a continuación.

¿Qué es una Declaración de Impacto Ambiental (DIA)?

La DIA es el instrumento de ingreso al SEIA para proyectos cuyos impactos ambientales pueden describirse y acreditarse de forma más simple, sin un estudio exhaustivo. En la DIA, el titular declara que el proyecto cumple con la normativa ambiental vigente y describe las características básicas de la iniciativa.

Es el camino más habitual para proyectos de menor escala o con impactos acotados y conocidos: ampliaciones menores, ciertos proyectos inmobiliarios, plantas de tratamiento de tamaño medio, entre otros.

¿Qué es un Estudio de Impacto Ambiental (EIA)?

El EIA es el instrumento exigido cuando el proyecto genera o presenta alguno de los efectos, características o circunstancias señalados en el artículo 11 de la Ley 19.300 (por ejemplo, riesgo para la salud de la población, efectos adversos significativos sobre recursos naturales renovables, reasentamiento de comunidades, o alteración de monumentos o sitios con valor patrimonial).

Por su naturaleza, el EIA requiere una línea de base ambiental detallada (estudios de terreno sobre aire, agua, suelo, biodiversidad, aspectos sociales, entre otros), la predicción y evaluación de los impactos, y un plan formal de medidas de mitigación, reparación y compensación.

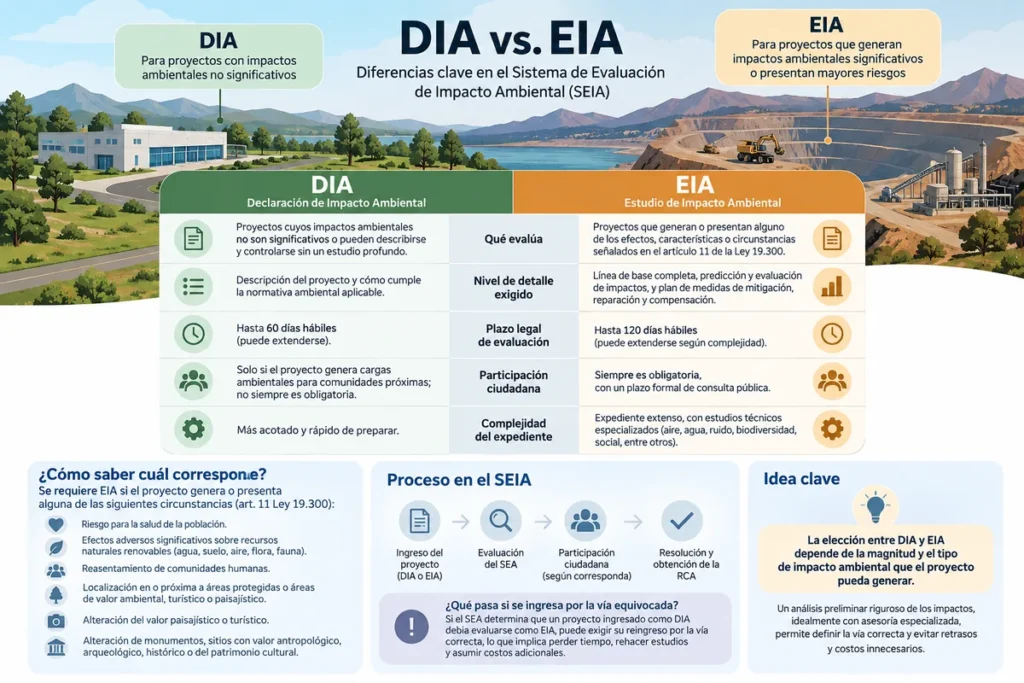

Diferencias entre DIA vs. EIA en el SEIA de Chile: impactos ambientales, plazos, participación ciudadana y nivel de evaluación.

Tabla comparativa: DIA vs. EIA

CriterioDIAEIA
Qué evalúaProyectos cuyos impactos ambientales NO son significativos o pueden describirse y controlarse sin un estudio profundo.Proyectos que generan o presentan alguno de los efectos, características o circunstancias señalados en el art. 11 de la Ley 19.300.
Nivel de detalle exigidoDescripción del proyecto y, de forma más breve, cómo cumple la normativa ambiental aplicable.Línea de base completa, predicción y evaluación de impactos, y plan de medidas de mitigación, reparación y compensación.
Plazo legal de evaluaciónHasta 60 días hábiles (puede extenderse).Hasta 120 días hábiles (puede extenderse según complejidad).
Participación ciudadanaSolo si el proyecto genera cargas ambientales para comunidades próximas; no siempre es obligatoria.Siempre es obligatoria, con un plazo formal de consulta pública.
Complejidad del expedienteMás acotado y rápido de preparar.Expediente extenso, con estudios técnicos especializados (aire, agua, ruido, biodiversidad, social, etc.).

¿Cómo saber si mi proyecto requiere DIA o EIA?

La clasificación depende de si el proyecto presenta alguna de las circunstancias del artículo 11 de la Ley 19.300. En términos simples, se exige EIA si el proyecto genera o presenta:

Si ninguna de estas circunstancias se presenta —o se presentan, pero de forma acotada y manejable según los criterios del reglamento— el proyecto generalmente puede ingresar por la vía de la DIA.

¿Qué pasa si el proyecto se ingresa por la vía equivocada?

Si el Servicio de Evaluación Ambiental (SEA) determina, durante la evaluación, que un proyecto ingresado como DIA en realidad debía evaluarse como EIA, puede exigir al titular reingresar el proyecto por la vía correcta. Esto implica perder el tiempo ya invertido, rehacer estudios y, en proyectos con cronogramas ajustados de inversión, un costo relevante en plazos.

Por eso, antes de ingresar un proyecto al SEIA conviene hacer un análisis preliminar riguroso de los impactos esperados, idealmente con asesoría especializada, en vez de asumir la vía más rápida por defecto.

Preguntas frecuentes sobre DIA vs, EIA

¿Puede un proyecto cambiar de DIA a EIA durante la evaluación?

Sí. Si durante la evaluación se determina que el proyecto presenta alguna de las circunstancias del artículo 11, el SEA puede exigir que se reingrese como EIA.

¿El EIA siempre tarda más que la DIA?

En general sí: el plazo legal de un EIA es más extenso (hasta 120 días hábiles) que el de una DIA (hasta 60 días hábiles), y ambos pueden extenderse si hay observaciones o aclaraciones pendientes.

¿Todos los proyectos EIA requieren participación ciudadana?

Sí, es un requisito obligatorio del proceso. En la DIA, en cambio, la participación ciudadana solo es obligatoria si el proyecto genera cargas ambientales para comunidades próximas.

¿Quién decide si un proyecto va por DIA o por EIA?

La decisión inicial la toma el titular del proyecto, basado en un análisis de impactos, pero el SEA puede revisar y, si corresponde, exigir el cambio de vía durante la evaluación.

Nota de transparencia DIA vs. EIA:

Este artículo entrega una explicación general del marco regulatorio chileno (Ley 19.300 y el SEIA) con fines informativos. No reemplaza asesoría legal o ambiental específica — antes de publicarlo, se recomienda que el equipo legal o de cumplimiento de EVA revise las referencias normativas, los plazos y los criterios del artículo 11 mencionados, ya que su aplicación depende del análisis específico de cada proyecto.
